Planta que costó S/ 67 millones no sirve a población de La Joya

30 de diciembre de 2023
CONTRALORÍA REVELA PERJUICIO DE S/ 15 MILLONES

Infraestructura de agua y desagüe de La Joya presenta deficiencias y está sin uso.

La obra para dotar de agua potable a la población de La Joya y las plantas de tratamiento de aguas residuales, que en conjunto tuvieron una inversión de más de S/ 67 millones están inoperativas. La Contraloría General identificó un perjuicio de S/ 15 millones 649 mil 416 al Gobierno Regional de Arequipa (GRA) por irregularidades y deficiencias en dicho proyecto.

El Informe de Auditoría de Cumplimiento N° 057-2023-2-5334-AC, detalló que, el GRA dilató el plazo para la aprobación del expediente técnico adicional que fue elaborado por el proyectista para la reubicación de la planta de tratamiento de agua potable. También demoró de manera injustificada en los trámites de autorización ante Provías Nacional para derecho de uso de vía, lo que permitió ampliaciones de plazo que favorecieron a la contratista.

Además, la Procuraduría Pública del GRA no defendió al proceso arbitral sobre la demanda de pago de mayores gastos generales por las ampliaciones de plazos 1 y 3, a pesar de contar con sustento técnico que hacían infundadas las intenciones de la contratista, laudo que finalmente favoreció a dicha empresa. Asimismo, se firmó un acta de conciliación que benefició a la constructora.

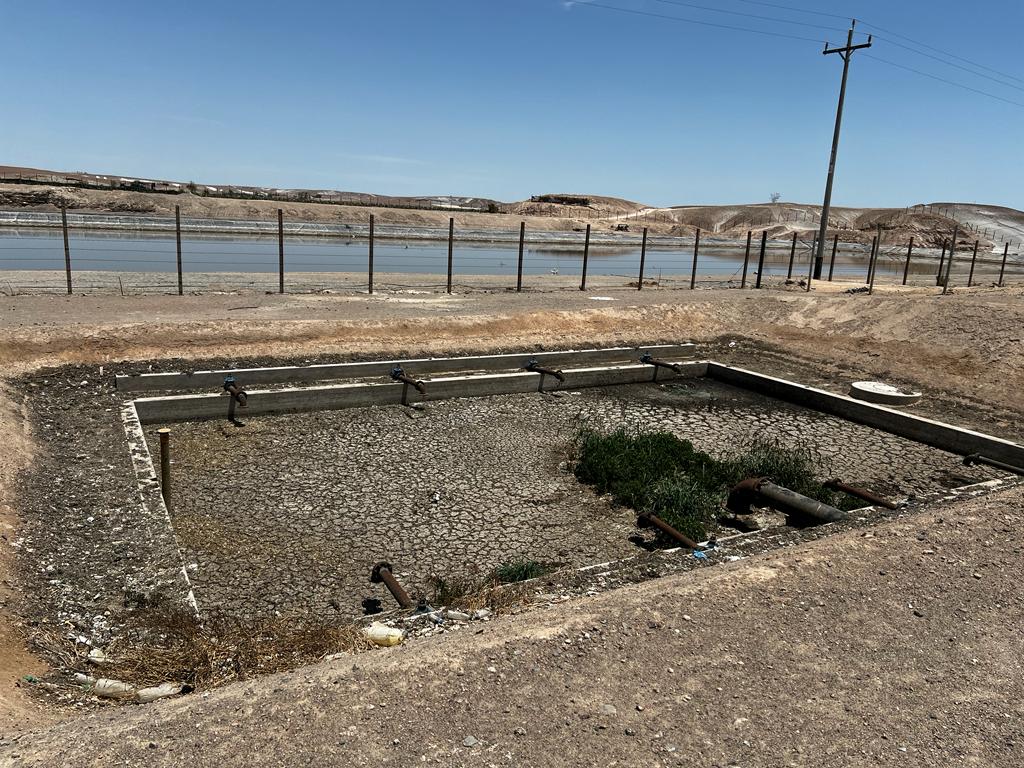

La obra de las cuatro plantas de tratamiento de aguas residuales, que son parte del proyecto integral, se encuentra sin funcionamiento por tener componentes inoperativos por su mal diseño y construcción deficiente y fue recibida sin observaciones. Actualmente no trata el líquido residual que produce La Joya.

La obra del proyecto de inversión “Instalación de la planta de tratamiento y mejoramiento del sistema de abastecimiento de agua potable y desagüe en La Joya”, se inició el 22 de abril de 2014 con un presupuesto de S/ 59 millones 897 mil 176 y un plazo de ejecución de 480 días calendario. Sin embargo, el costo se incrementó a S/ 67 millones 769 mil 015 y culminó el 19 de setiembre de 2018, es decir, en mil 364 días calendario.

DATO

El informe, elaborado por el Órgano de Control Institucional (OCI) del GRA, fue notificado al gobernador regional y recomienda a la Procuraduría Pública Especializada en Delitos de Corrupción adoptar las acciones penales en contra de los presuntos responsables.
