Hallan fallas en expediente de saldo de obra del hospital Maritza Campos

Contraloría alerta sobrecosto y retraso en la licitación.
La Contraloría General de la República halló deficiencias en el segundo entregable del expediente técnico de saldo de obra del hospital Maritza Campos, en el distrito de Cerro Colorado, lo que ocasionaría un sobrecosto y retraso en la licitación.
Según el informe de Hito de Control n.° 4548‑2025‑CG/GRAR‑SCC, el documento considera un presupuesto de 150 millones 158 mil 987 soles para culminar la construcción del nosocomio; no obstante, este carece de listados claros de trabajos pendientes, insumos, cotizaciones y estructura de costos coherente con las bases de selección.

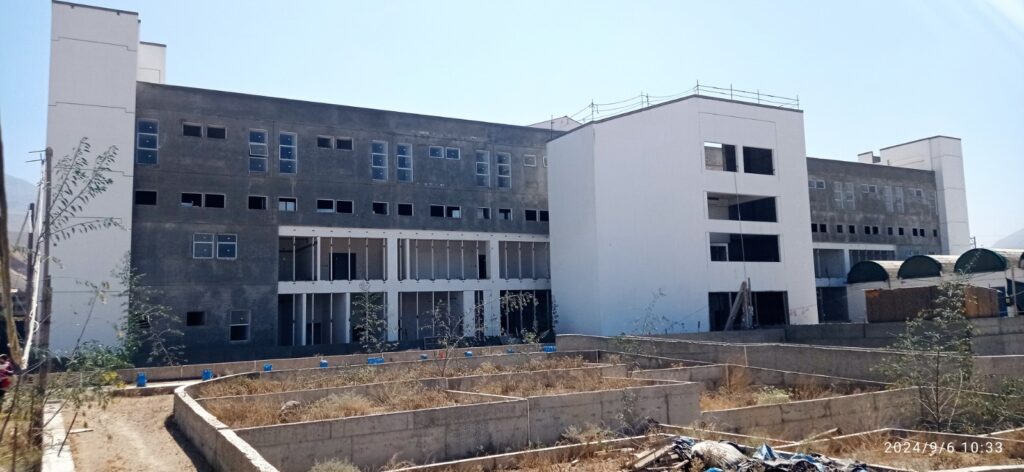

La obra inició su construcción en octubre de 2018 y tenía previsto culminar el 15 de abril de 2020, con un presupuesto original de 134 millones 147 mil 970 soles; sin embargo, quedó paralizada en junio de 2023 tras penalidades acumuladas por el ejecutor. A esa fecha presentaba un avance físico de solo 58 % y financiero de 87 %.
La Contraloría detectó que el expediente de saldo presenta incongruencias en la cantidad de equipos solicitados con el diagnóstico inicial, y carecen de especificaciones técnicas; tampoco se incluyeron planos de detalle para mobiliario.
El organismo halló pendientes invertidos en seis tramos de la red de agua y desagüe, dos de ellos en contrapendiente, lo que generaría obstrucciones. También falta la autorización de la Dirección General de Aeronáutica Civil sobre la cercanía del edificio al aeropuerto Alfredo Rodríguez Ballón.
El expediente propone demoliciones y reubicaciones sin la opinión del sector Salud y adjunta un Estudio de Impacto Ambiental (EIA) desfasado.
Ante esta situación, el consejero regional César Huamantuma anunció que solicitará la conformación de una comisión investigadora. “Estas irregularidades son escandalosas. Esto debería haber sido detectado por el Área de Supervisión del Gobierno Regional. Algo similar está ocurriendo con el hospital de Camaná. Esto merece ser investigado por el Consejo Regional”, mencionó.
Lea también: Ejecución de Maritza Campos está en 58% pero se pagó más del 87%
