Obras de redes eléctricas de Seal continúan pese a plazos vencidos

Se ejecutan en 48 asentamientos humanos de diversas provincias de la región.
El plazo de ejecución de la ampliación de redes primarias y secundarias en 48 asentamientos humanos en las provincias de Arequipa, Camaná, Caravelí, Caylloma, Castilla e Islay, a cargo de la Sociedad Eléctrica del Sur Oeste (Seal) con una inversión de S/ 18 millones 577 mil 466, venció el pasado 27 de junio, pero a la fecha los trabajos continúan.

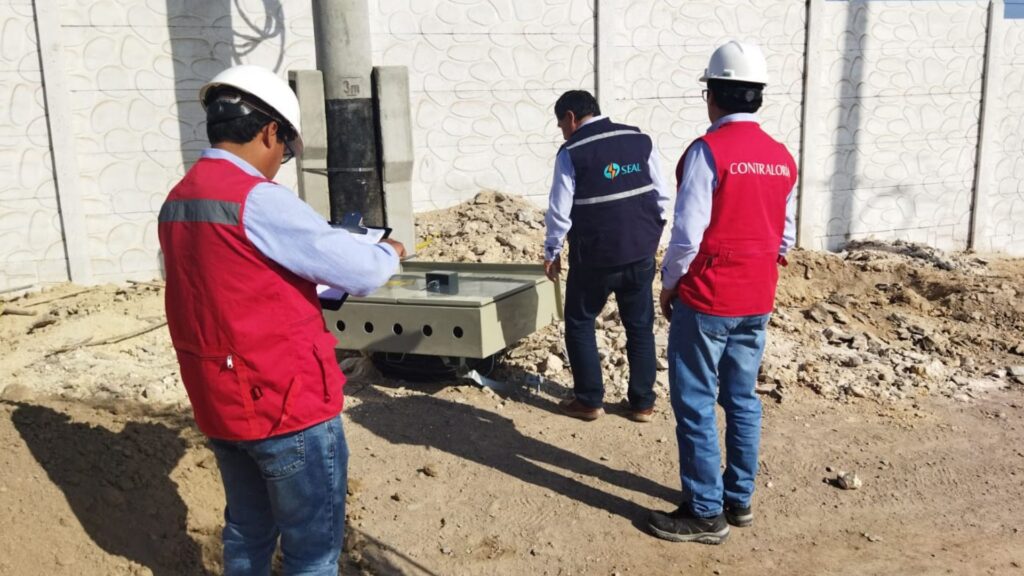

La Contraloría General, a través del Informe de Hito de Control N° 011-2024-OCI/5183-SCC detalló que el plazo para la culminación del proyecto caducó conforme a la ampliación N° 2 aprobada por 50 días (desde el 9 de mayo de 2024) por prestaciones adicionales de obra. Sin embargo, en las visitas de inspección de los días 28 de junio, 3, 8 y 9 de julio, la comisión de control verificó que se continuaban realizando trabajos.
Las visitas de campo se realizaron en los sectores Argentina La Cabaña Peruarbo Zona II, Peruarbo Sector Bolivia I y Villa San Juan, en Cerro Colorado, provincia de Arequipa; asimismo, en Virgen de la Candelaria en Quilca, Nueva Generación en Nicolás de Piérola y Alto Juventud en Samuel Pastor, provincia de Camaná; del mismo modo, en asentamiento humano El Vallecito, Mirador La Victoria y Nuevo Amanecer – La Cano, en La Joya.
Otra observación es que el contratista y supervisor no estarían presentando las valorizaciones e informes de avance mensual de obra acorde al tiempo de ejecución. Asimismo, el supervisor habría validado trabajos que no corresponden al avance físico real de la última valorización presentada, lo que pone en riesgo el control físico y financiero del proyecto ya que se habrían realizado pagos que no corresponden al período valorizado.
También se reveló que el contratista y supervisor estarían incumpliendo las normas de gestión de seguridad y salud en el trabajo, protección ambiental y gestión de riesgos. Esto representa un riesgo en la seguridad de trabajadores y pobladores, el cuidado del ambiente y la oportuna administración de riesgos previsibles de ocurrir en los trabajos.
